(ThanhtraVietNam) - Hàng loạt sai phạm về bồi thường, giải phóng mặt bằng, tiến độ, thanh quyết toán dự án hoàn thành… tại Dự án Khu nhà ở thương mại phía Đông Nam trung tâm huyện lỵ mới của huyện Quảng Trạch được Thanh tra tỉnh Quảng Bình chỉ rõ tại Kết luận thanh tra số 149/KL-TTr.
Dự án Khu nhà ở thương mại phía Đông Nam trung tâm huyện lỵ mới của huyện Quảng Trạch nằm ở trung tâm huyện lỵ mới huyện Quảng Trạch, có diện tích 198.000 m2 với tổng mức đầu tư là hơn 773 tỷ đồng.
Nhà đầu tư là Liên danh Công ty TNHH Tư vấn Xây dựng Tổng hợp Tiên Phong và Công ty cổ phần Tư vấn và Đầu tư xây dựng Mê Linh.
Ngày 10/5/2018, Sở Xây dựng (Bên mời thầu) đã ký Hợp đồng số 12/2018/HĐ-DAĐT thực hiện dự án đầu tư với Liên danh Công ty TNHH Tư vấn Xây dựng Tổng hợp Tiên Phong và Công ty cổ phần Tư vấn và Đầu tư Xây dựng Mê Linh (Nhà đầu tư) và Công ty TNHH Đầu tư đất Đông Nam Quảng Trạch (Doanh nghiệp dự án), thực hiện đầu tư Dự án Đông Nam huyện Quảng Trạch.
Trong quá trình thực hiện, dự án có điều chỉnh về thời gian và tiến độ thực hiện, khối lượng các hạng mục cơ bản; tổng mức đầu tư phần hạ tầng kỹ thuật. Tuy nhiên, Sở Xây dựng, Nhà đầu tư, Doanh nghiệp dự án chưa ký phụ lục hợp đồng.
Chênh lệch hơn 750 triệu đồng tiền bồi thường GPMB
Kiểm tra công tác giải phóng mặt bằng (GPMB) cho thấy, UBND huyện Quảng Trạch, Trung tâm Phát triển Quỹ đất huyện đã thực hiện trình tự, thủ tục GPMB cơ bản đúng quy định.
Ngày 23/10/2018, UBND huyện Quảng Trạch ban hành Quyết định số 2395/QĐ-UBND về việc phê duyệt phương án bồi thường, hỗ trợ GPMB xây dựng công trình khu nhà ở thương mại phía Đông Nam trung tâm huyện lỵ mới của huyện Quảng Trạch. Tổng chi phí công tác bồi thường GPMB được phê duyệt là gần 1,2 tỷ đồng.
Khu vực huyện lỵ mới của huyện Quảng Trạch. (Ảnh: baoxaydung.com.vn)
Tuy nhiên, phần kinh phí bồi thường, hỗ trợ do GPMB của dự án còn có sự chênh lệch.
Cụ thể, theo Hồ sơ đề xuất của Nhà đầu tư và Điều 4 Hợp đồng số 12/2018/HĐ-DAĐT ngày 10/5/2018 nêu trên, chi phí bồi thường GPMB trong tổng mức đầu tư của dự án là 7,9 tỷ đồng.
Thực tế số tiền đền bù GPMB theo Quyết định số 2395/QĐ-UBND được UBND huyện Quảng Trạch phê duyệt là gần 7,2 tỷ đồng.
Như vậy, chênh lệch giá trị bồi thường GPMB thực tế thấp hơn hồ sơ đề xuất, số tiền hơn 750 triệu đồng.
Vì giá trị bồi thường GPMB thực tế thấp hơn mức trong hồ sơ đề xuất, theo quy định tại mục 15.4 phần 1 Chương I ban hành kèm theo Thông tư số 16/2016/TT-BKHĐT ngày 16/12/2016 của Bộ Kế hoạch và Đầu tư và khoản 1 Điều 6 Hợp đồng số 12/2018/HĐ-DAĐT, Nhà đầu tư phải nộp vào ngân sách nhà nước phần chênh lệch với giá trị 756.380.045 đồng.
Chậm tiến độ 3 năm
Đối với việc cho phép chuyển quyền sử dụng đất đã đầu tư xây dựng hạ tầng cho người dân tự xây nhà ở: Trên cơ sở ý kiến của Bộ Xây dựng, ngày 29/8/2019, Chủ tịch UBND tỉnh ban hành Quyết định số 3294/QĐ-UBND về việc phê duyệt khu vực được chuyển quyền sử dụng đất đã đầu tư hạ tầng cho người dân tự xây nhà ở thuộc Dự án với tổng diện tích đất ở là 86.949,8m2 (306 lô đất).
Riêng các lô đất nằm ở mặt tiền tuyến đường có mặt cắt ngang 36m có hướng đi Quốc lộ 1A, với tổng diện tích 11.111,7 m2 (41 lô đất) thực hiện việc xây dựng nhà ở thương mại.

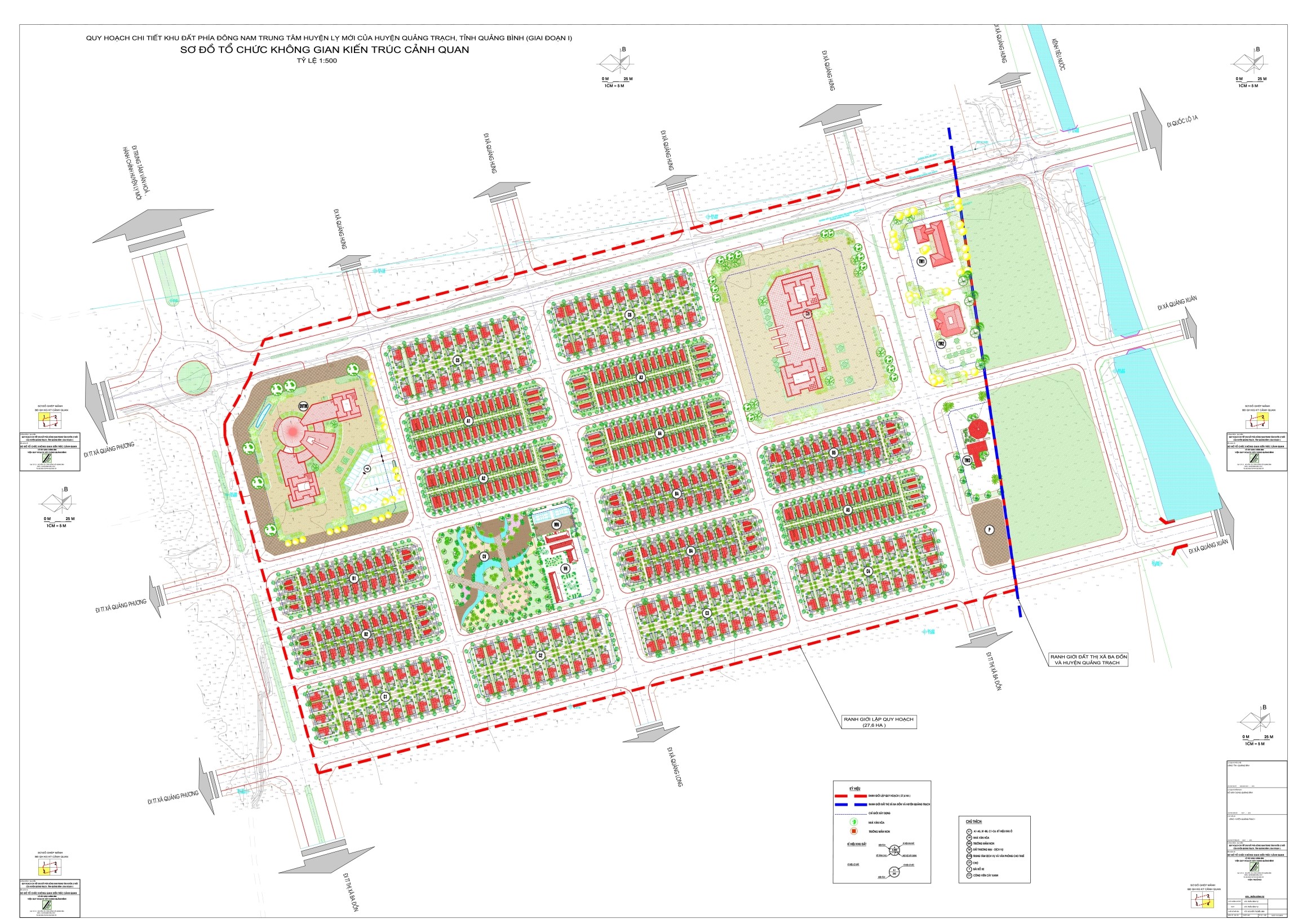

Sơ đồ quy hoạch Dự án phía Đông Nam trung tâm huyện lị mới huyện Quảng Trạch. (Ảnh: qptd.quangbinh.gov.vn)
Kết luận thanh tra chỉ rõ, do không đầu tư xây dựng khu nhà ở thương mại đối với 306 thửa đất; dự án còn lại 41 thửa Nhà đầu tư phải xây dựng nhà ở thương mại nhưng đến nay chưa xây. Sở Tài nguyên và Môi trường chưa thực hiện việc xác định lại giá đất và tham mưu UBND tỉnh ban hành quyết định điều chỉnh, bổ sung Quyết định số 3686/QĐ-UBND ngày 30/9/2019 về việc phê duyệt giá đất cụ thể để tính tiền sử dụng đất nhà đầu tư phải nộp ngân sách nhà nước (NSNN) khi thực hiện Dự án (đầu tư xây dựng khu nhà ở thương mại).
Trong khi đó, Sở Xây dựng chưa tham mưu cho UBND tỉnh điều chỉnh Quyết định số 1056/QĐ-UBND ngày 25/3/2019 của Chủ tịch UBND tỉnh về việc chấp thuận đầu tư Dự án Khu nhà ở thương mại phía Đông Nam trung tâm huyện lỵ mới của huyện Quảng Trạch.
Theo Quyết định số 1056/QĐ-UBND của UBND tỉnh: “Thời gian thực hiện dự án: 48 tháng kể từ ngày ký hợp đồng (10/5/2018); thời gian hoàn thành hạ tầng kỹ thuật: 24 tháng kể từ ngày khởi công”.
Tuy nhiên, đến thời điểm thanh tra (12/12/2023), đã quá tiến độ thực hiện Dự án (3 năm) nên phần kinh phí dự phòng không sử dụng và không được UBND tỉnh quyết định với số tiền trên 3,9 tỷ đồng cần phải thu hồi nộp NSNN.
Đáng chú ý, về công tác thi công, nghiệm thu, thanh, quyết toán hoàn thành Dự án, đến thời điểm thanh tra, Nhà đầu tư chưa thực hiện thi công phần nhà ở thương mại (41 căn). Đến nay, phần hạ tầng kỹ thuật Nhà đầu tư đã thi công hoàn thành nhưng chưa tổ chức nghiệm thu hoàn thành để bàn giao quản lý, vận hành, khai thác, sử dụng theo đúng quy định./.
Hoàng Minh
Từ khóa:
thanh tra tỉnh quảng bình dự án khu nhà ở thương mại huyện quảng trạch sai phạm tại dự án khu nhà ở thương mại quảng trạch chênh lệch 750 triệu tiền bồi thường dự án nhà ở thương mại huyện quảng trạch chậm tiến độÝ kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
Kim Dung - Dương Nguyễn
Tin đọc nhiều
(ThanhtraVietNam) - Thanh tra Chính phủ tiếp nhận Thanh tra Bộ Văn hóa, Thể thao và Du lịch, bao gồm đội ngũ cán bộ, tài sản và tài chính, theo chủ trương tinh gọn bộ máy. Lãnh đạo hai cơ quan cam kết phối hợp chặt chẽ, đảm bảo hiệu quả thanh tra trong lĩnh vực văn hóa, thể thao và du lịch.
Lan Anh
(ThanhtraVietNam) - Trước nguy cơ gia tăng ngộ độc thực phẩm, thực phẩm giả, Ban Chỉ đạo liên ngành về An toàn thực phẩm Bắc Giang đã yêu cầu Sở Y tế thanh tra, kiểm tra, hậu kiểm, giám sát nghiêm ngặt cơ sở thực phẩm trên địa bàn sau chỉ đạo của Phó Thủ tướng, Bộ Y tế.
Thái Minh
(ThanhtraVietNam) - Thanh tra Chính phủ tiếp nhận Thanh tra Bộ Giáo dục và Đào tạo theo Quyết định của Thủ tướng. Phó Tổng Thanh tra Chính phủ Bùi Ngọc Lam và Thứ trưởng Phạm Ngọc Thưởng cam kết phối hợp hiệu quả, đảm bảo công việc, nhất là kỳ thi tốt nghiệp sắp tới.
Lan Anh
(ThanhtraVietNam) - Sáng ngày 6/5, Thanh tra tỉnh Quảng Nam tổ chức công bố Quyết định số 90/QĐ-TTT ngày 29/4/2025 của Chánh Thanh tra tỉnh về việc thanh tra chuyên đề về công tác quản lý thăm dò, khảo sát, quy hoạch, cấp phép, khai thác, vận chuyển đối với các mỏ vật liệu xây dựng trên địa bàn tỉnh Quảng Nam.
Thanh Nhung
(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.
PV
(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.
Huỳnh Như - Văn phòng TTT Bến Tre
(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.
PV
(ThanhtraVietNam) – Đó là kết quả thực hiện kết luận của Thanh tra tỉnh Vĩnh Long trong quý I/2025.
Đình Thuyết
(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…
Hoàng Minh
(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.
PV
(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.
K. Dung
(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.
Đình Thuyết
