(ThanhtraVietNam) - Sở Giao thông Vận tải Thành phố Hồ Chí Minh ban hành kết luận thanh tra chuyên ngành về công tác quản lý chất lượng và biện pháp đảm bảo an toàn giao thông trong quá trình thi công công trình Hầm chui nút giao thông Nguyễn Văn Linh - Nguyễn Hữu Thọ, quận 7. Qua đó, đã chỉ ra nhiều sai sót của đơn vị thi công cũng như chủ đầu tư của dự án.
Cụ thể, theo Kết luận thanh tra số 1541/KLTT ngày 29/5/2024, về việc thanh tra chuyên ngành về công tác quản lý chất lượng và biện pháp đảm bảo an toàn giao thông trong quá trình thi công công trình của Sở Giao thông Vận tải, thể hiện: Tại gói thầu Liên danh thi công Gói thầu xây lắp 1, tại Công trình Hầm chui nút giao thông Nguyễn Văn Linh - Nguyễn Hữu Thọ, Quận 7, do Liên danh Công ty Cổ phần Tập đoàn Cienco 4 - Tổng Công ty Xây dựng Trường Sơn - Công ty TNHH Thương mại và Xây dựng Trung Chính - Công ty TNHH Xây dựng Thành Phát, Đoàn thanh tra đã phát hiện nhiều vi phạm, như: Về tiến độ thi công công trình Dự án tại quận 7 có tổng tiến độ thi công là 15 tháng, được khởi công từ ngày 22/4/2020 đến nay vẫn chưa hoàn thành và đang tiếp tục triển khai thi công. Như vậy, về tiến độ đã trễ hơn 17 tháng.
Theo Đoàn thanh tra, việc chậm trễ thực hiện dự án nêu trên về chủ quan do Chủ đầu tư chưa chủ động, tích cực trong phối hợp với các ban, ngành có liên quan. Bên cạnh đó, công tác phối hợp, thẩm định, phê duyệt các thiết kế, dự toán liên quan đến công tác di dời hệ thống hạ tầng kỹ thuật giữa các sở, ngành cũng có nhiều chậm trễ, làm ảnh hưởng đến tổng tiến độ thi công. Công tác tổ chức thực hiện và phê duyệt khảo sát, thiết kế di dời các công trình hạ tầng kỹ thuật ngầm có liên quan đến các Sở ngành chưa được thực hiện đồng bộ, chính xác, phù hợp với các quy định hiện hành. Từ đó, dẫn đến việc di dời gặp nhiều vướng mắc, kéo dài thời gian di dời, thời gian thực hiện dự án, làm dự án phải điều chỉnh kéo dài tiến độ thi công.
Cũng theo kết luận thanh tra, công trình triển khai thi công trên đường bộ đang khai thác, việc kéo dài tiến độ thi công, thời gian hoàn thành công trình, ảnh hưởng lớn đến mục tiêu công trình, làm giảm năng lực thông hành nút giao thi công, giảm hiệu quả chống ùn tắc giao thông. Trách nhiệm này thuộc về Chủ đầu tư là Ban Quản lý dự án đầu tư xây dựng các công trình giao thông trong quá trình quản lý thực hiện công trình đang thi công.

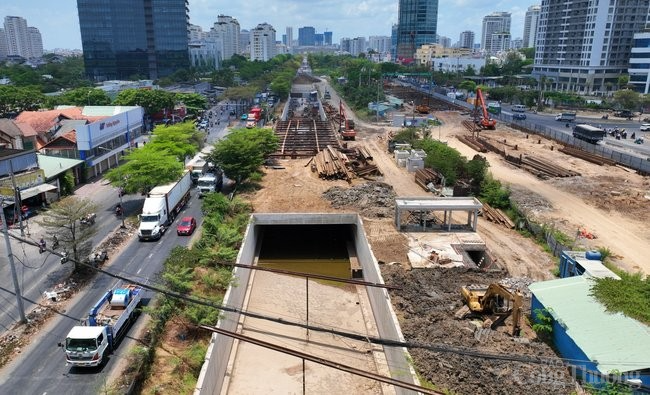

Công trình Hầm chui nút giao thông Nguyễn Văn Linh - Nguyễn Hữu Thọ, quận 7, TP.HCM (Ảnh: SĐ)
Kết luận thanh tra kiến nghị, Chủ đầu tư kiểm điểm đối với các bộ phận, cá nhân liên quan và khẩn trương khắc phục các tồn tại đã nêu. Nghiêm túc thực hiện theo tiến độ kế hoạch đã đề ra, thường xuyên kiểm tra theo dõi, dự báo đối với các sự cố phát sinh để kịp thời có báo cáo, đề xuất xử lý và phối hợp xử lý với các cơ quan ban ngành nếu có.
Về công tác đảm bảo an toàn giao thông trong quá trình thi công công trình, cơ bản chủ đầu tư và các đơn vị thi công đã bố trí tổ chức giao thông theo các công văn của Sở Giao thông Vận tải. Tuy nhiên, trong quá trình kiểm tra hiện trường thi công, các liên danh thi công còn có vi phạm về đảm bảo an toàn giao thông, cụ thể: Tại Gói thầu xây lắp 1, thực hiện biện pháp đảm bảo an toàn giao thông trong quá trình thi công chưa đầy đủ (Bố trí rào chắn ở 02 đầu đoạn thi công nhưng không đầy đủ theo quy định. Bố trí biển báo sử dụng đèn Led dạng mũi tên chỉ hướng không đầy đủ theo quy định tại 02 đầu rào chắn và dọc theo rào chắn với khoảng cách 30m/1 biển vào ban đêm). Các vi phạm trên thuộc trách nhiệm Liên danh thi công Gói thầu xây lắp 1, đó là Liên danh Công ty Cổ phần Tập đoàn Cienco 4 - Tổng Công ty Xây dựng Trường Sơn - Công ty TNHH Thương mại và Xây dựng Trung Chính - Công ty TNHH Xây dựng Thành Phát.
Bên cạnh đó, Liên danh thi công Gói thầu xây lắp 1, chưa thực hiện đầy đủ theo quy định tại văn bản số 15843/SGTVT-KT ngày 25/12/2023 của Sở Giao thông Vận tải về việc tổ chức giao thông phục vụ thi công hầm chui HCI và đốt hầm kín KIT-K3T hầm chui HC2 thuộc dự án Hầm chui nút giao thông Nguyễn Văn Linh - Nguyễn Hữu Thọ, quận 7 và văn bản số 1656/SGTVT-KT ngày 25/1/2017 của Sở Giao thông Vận tải.
Từ các vi phạm trên, Kết luận thanh tra kiến nghị, giao Thanh tra Sở Giao thông Vận tải lập hồ sơ và ban hành quyết định xử phạt vi phạm hành chính đối với các thành viên Liên danh thi công Gói thầu xây lắp 1 về hành vi quy định tại điểm a khoản 4 Điều 13 của Nghị định số 100/2019/NĐ-CP gồm:
Công ty cổ phần Tập đoàn Cienco 4, Địa chỉ: Tầng 10-11 tòa nhà ICON4, số 243A Đê La Thành, phường Láng Thượng, quận Đống Đa, thành phố Hà Nội; Tổng công ty Xây dựng Trường Sơn, Địa chỉ: Số 475 Nguyễn Trãi, phường Thanh Xuân Nam, quận Thanh Xuân, Thành phố Hà Nội; Công ty TNHH Thương mại và Xây dựng Trung Chính, Địa chỉ: Tầng 3 - Tòa nhà A1 A2 Khu văn phòng và nhà ở cao cấp Vinaconex1, Số 289A, đường Khuất Duy Tiến, phường Trung Hòa, quận Cầu Giấy, thành phố Hà Nội; Công ty TNHH Xây dựng Thành Phát, Địa chỉ: Nhà số 16 hẻm 71/14/3 Hoàng Văn Thái, phường Khương Trung, quận Thanh Xuân, thành phố Hà Nội;
Đồng thời, lập hồ sơ chuyển cơ quan có thẩm quyền ban hành quyết định xử phạt vi phạm hành chính theo điểm b khoản 1 Điều 33 Nghị định số 16/2022/NĐ-CP của Chính phủ về quy định xử phạt hành chính trong lĩnh vực xây dựng đối với Công ty Cổ phần tập đoàn Cienco4.
Kết luận thanh tra cũng kiến nghị, Ban Quản lý dự án đầu tư xây dựng các công trình giao thông chủ trì tổ chức họp kiểm điểm rút kinh nghiệm đối với các cá nhân, tổ chức có liên quan về những tồn tại, thiếu sót trong quá trình thực hiện dự án nêu tại kết luận thanh tra.
Đối với Liên danh thi công Gói thầu xây lắp 1: Liên danh Công ty Cổ phần Tập đoàn Cienco 4 - Tổng Công ty Xây dựng Trường Sơn - Công ty TNHH Thương mại và Xây dựng Trung Chính - Công ty TNHH Xây dựng Thành Phát và đơn vị thi công thuộc Liên danh thi công gói thầu Xây lắp 1, tổ chức họp kiểm điểm, rút kinh nghiệm đối với các phòng ban, cá nhân có liên quan đến các thiếu sót đã nêu tại phần kết luận thanh tra. Chấp hành quyết định xử phạt vi phạm hành chính của các cơ quan có thẩm quyền.
Đình Thuyết - Thanh Thủy
Từ khóa:
sai phạm tại dự án hầm chui nguyễn văn linh quận 7 Công ty cổ phần Tập đoàn Cienco 4 xử phạt Tổng công ty Xây dựng Trường Sơn ông ty TNHH Thương mại và Xây dựng Trung Chính Công ty TNHH Xây dựng Thành PhátÝ kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
Kim Dung - Dương Nguyễn
Tin đọc nhiều
(ThanhtraVietNam) - Thanh tra Chính phủ tiếp nhận Thanh tra Bộ Văn hóa, Thể thao và Du lịch, bao gồm đội ngũ cán bộ, tài sản và tài chính, theo chủ trương tinh gọn bộ máy. Lãnh đạo hai cơ quan cam kết phối hợp chặt chẽ, đảm bảo hiệu quả thanh tra trong lĩnh vực văn hóa, thể thao và du lịch.
Lan Anh
(ThanhtraVietNam) - Trước nguy cơ gia tăng ngộ độc thực phẩm, thực phẩm giả, Ban Chỉ đạo liên ngành về An toàn thực phẩm Bắc Giang đã yêu cầu Sở Y tế thanh tra, kiểm tra, hậu kiểm, giám sát nghiêm ngặt cơ sở thực phẩm trên địa bàn sau chỉ đạo của Phó Thủ tướng, Bộ Y tế.
Thái Minh
(ThanhtraVietNam) - Thanh tra Chính phủ tiếp nhận Thanh tra Bộ Giáo dục và Đào tạo theo Quyết định của Thủ tướng. Phó Tổng Thanh tra Chính phủ Bùi Ngọc Lam và Thứ trưởng Phạm Ngọc Thưởng cam kết phối hợp hiệu quả, đảm bảo công việc, nhất là kỳ thi tốt nghiệp sắp tới.
Lan Anh
(ThanhtraVietNam) - Sáng ngày 6/5, Thanh tra tỉnh Quảng Nam tổ chức công bố Quyết định số 90/QĐ-TTT ngày 29/4/2025 của Chánh Thanh tra tỉnh về việc thanh tra chuyên đề về công tác quản lý thăm dò, khảo sát, quy hoạch, cấp phép, khai thác, vận chuyển đối với các mỏ vật liệu xây dựng trên địa bàn tỉnh Quảng Nam.
Thanh Nhung
(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.
PV
(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.
Huỳnh Như - Văn phòng TTT Bến Tre
(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.
PV
(ThanhtraVietNam) – Đó là kết quả thực hiện kết luận của Thanh tra tỉnh Vĩnh Long trong quý I/2025.
Đình Thuyết
(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…
Hoàng Minh
(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.
PV
(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.
K. Dung
(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.
Đình Thuyết
