Thanh Hóa: Dự án Nâng cấp, cải tạo Công viên Hội An có nhiều vi phạm

Thứ năm, 24/04/2025 - 16:30 (GMT+7)

(ThanhtraVietNam) - Với tổng mức đầu tư 176,4 tỷ đồng, Dự án Nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án Đầu tư xây dựng thành phố Thanh Hóa làm Chủ đầu tư được Thanh tra tỉnh Thanh Hóa chỉ ra nhiều khuyết điểm, vi phạm trong quá trình đầu tư xây dựng.

Dự án Nâng cấp, cải tạo Công viên Hội An có tổng mức đầu tư 176,4 tỷ đồng, nhằm phát huy tối đa giá trị văn hoá khu công viên, tạo lập khu công viên cây xanh, cảnh quan theo chủ đề, khu vui chơi thể dục thể thao phục vụ nhu cầu Nhân dân thành phố nói riêng, của tỉnh nói chung. Đồng thời, tạo điểm nhấn không gian cảnh quan tại khu vực; kết nối hài hoà với kiến trúc cảnh quan tổng thể đô thị.

Theo Kết luận của Thanh tra tỉnh Thanh Hóa, hồ sơ thiết kế bản vẽ thi công hạng mục lắp đặt thiết bị thể dục thể thao nhưng trong bản vẽ thi công không thể hiện vị trí, phạm vi lắp đặt thiết bị (hồ sơ thiết kế chỉ thể hiện phần thiết bị thể dục thể thao).

Việc lập và thẩm định dự toán vẫn còn khuyết điểm vi phạm, cụ thể: Loại bỏ thuế giá trị gia tăng đối với chi phí kiểm tra công tác nghiệm thu công trình xây dựng số tiền trên 22,6 triệu đồng; chi phí thẩm tra phê duyệt quyết toán đang để hệ số 1 khi có Chi phí kiểm toán độc lập, kiến nghị giảm trừ số tiền trên 164 triệu đồng.

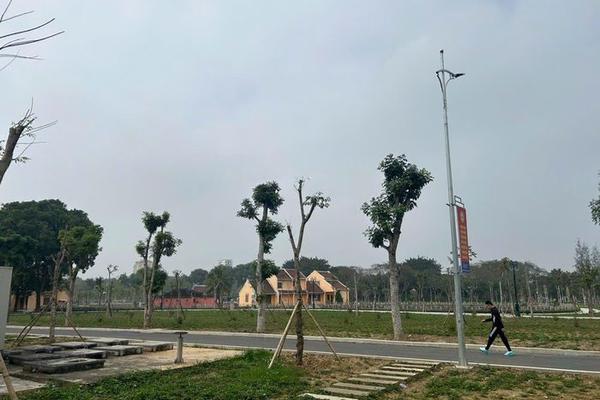

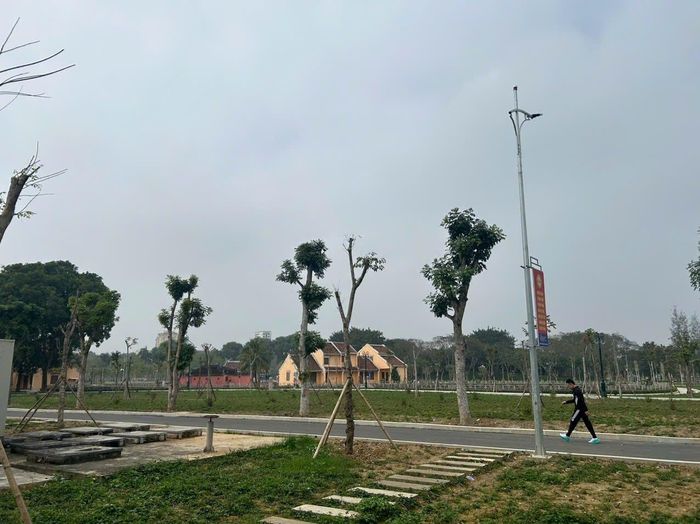

Phía trong công viên Hội An, thành phố Thanh Hóa. (Ảnh: ITN)

Gói thầu số 01 “Tư vấn khảo sát, lập thiết kế bản vẽ thi công và dự toán”, đơn vị trúng thầu là Công ty TNHH đầu tư xây dựng Đông Phát, Hợp đồng trọn gói với giá trị hợp đồng trên 2,2 tỷ đồng. Kết luận thanh tra chỉ rõ, việc áp dụng hợp đồng trọn gói nhưng chưa quy định về trách nhiệm của các bên trong việc xử lý, đền bù đối với việc tính toán sai số, khối lượng công việc theo quy định tại điểm d khoản 1 Điều 62 Luật Đấu thầu 2013.

Hơn nữa, Ban Quản lý dự án Đầu tư xây dựng (QLDA ĐTXD) thành phố Thanh Hóa tự thực hiện gói thầu tư vấn giám sát, thành phần hồ sơ chưa đảm bảo theo quy định tại Điều 25 Luật Đấu thầu số 43/2013/QH13, Điều 61 Nghị định số 63/2014/NĐ-CP. Mặt khác, do Ban QLDA ĐTXD thành phố tự thực hiện, giảm trừ thuế giá trị gia tăng của gói Tư vấn giám sát thi công xây dựng và mua sắm, lắp đặt thiết bị công trình số tiền trên 129 triệu đồng.

Về việc thực hiện hợp đồng, nghiệm thu thanh toán, theo Thanh tra tỉnh Thanh Hóa, UBND thành phố Thanh Hóa thực hiện công tác giải phóng mặt bằng còn chậm đối với khu vực Newway, chưa bàn giao mặt bằng sạch cho đơn vị thi công thực hiện dự án.

Nội dung điều chỉnh, bổ sung dự án đã được UBND thành phố Thanh Hóa thống nhất về mặt chủ trương, tuy nhiên hồ sơ thiết kế bản vẽ thi công, dự toán điều chỉnh bổ sung chưa hoàn thiện đầy đủ để trình cấp có thẩm quyền thẩm định theo quy định tại Điều 19 Nghị định số 15/2021/NĐ-CP ngày 3/3/2021 của Chính phủ.

Từ kết quả thanh tra, Thanh tra tỉnh Thanh Hóa kiến nghị Ban QLDA ĐTXD thành phố Thanh Hóa tổ chức kiểm điểm trách nhiệm đối với tập thể, cá nhân có liên quan đến các khuyết điểm, vi phạm thuộc thẩm quyền; có biện pháp chấn chỉnh, khắc phục kịp thời những khuyết điểm, vi phạm đã được chỉ ra trong Kết luận thanh tra.

Đồng thời, đề nghị Chủ đầu tư chỉ đạo đơn vị thi công các nội dung, gồm: Bổ sung thêm hệ thống điều khiển bằng nút bấm đối với hệ thống Bollard chắn xe tự động tại cổng đường Lê Lợi và cổng đường Lê Hoàn; thực hiện việc thay thế các cây trồng đã chết tại các khu vực A16, D3, D4, B3; thực hiện việc vận hành chạy thử đối với gói lắp đặt thiết bị (tưới tự động) trong thời gian 03 tháng (có nhật ký ghi chép) trước khi bàn giao tổng thể dự án.

Đối với các hạng mục đã được UBND thành phố chấp thuận chủ trương cho điều chỉnh, đề nghị Chủ đầu tư chỉ đạo đơn vị thiết kết hoàn chỉnh hồ sơ trình cấp có thẩm quyền phê duyệt. Trên cơ sở hồ sơ điều chỉnh được phê duyệt, Chủ đầu tư thương thảo với đơn vị thi công ký hợp đồng điều chỉnh theo quy định của pháp luật.

Đáng chú ý, Thanh tra tỉnh Thanh Hóa đề nghị Chủ đầu tư thương thảo với đơn vị thi công điều chỉnh hợp đồng giảm giá trị xây lắp với giá trị hơn 1,722 tỷ đồng; điều chỉnh giảm hợp đồng chi phí tư vấn với giá trị hơn 636 triệu đồng; điều chỉnh giảm trừ giá trị các chi phí khác khi thực hiện quyết toán số tiền gần 204 triệu đồng.

Ngoài ra, do dự án đang trong quá trình thi công và hoàn thiện, Thanh tra tỉnh thực hiện kiểm tra theo dự toán được duyệt. Trong các bước thi công công trình tiếp theo, đề nghị Chủ đầu tư cùng nhà thầu tư vấn giám sát, tư vấn thiết kế chỉ đạo nhà thầu thi công thực hiện thi công theo đúng thiết kế bản vẽ được cấp thẩm quyền phê duyệt.

Mặt khác, căn cứ khối lượng thi công thực tế thực hiện nghiệm thu, thanh quyết toán giá trị hoàn thành của dự án đảm bảo tuân thủ quy định pháp luật có liên quan./.



Hoàng Minh

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Thanh tra tỉnh Cao Bằng ban hành quy trình thẩm định dự thảo kết luận thanh tra mới

(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.

PV

Họp mặt và Hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước và Ngày Quốc tế Lao động

(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.

Huỳnh Như - Văn phòng TTT Bến Tre

Thanh tra tỉnh Yên Bái triển khai Nghị quyết về phát triển khoa học, công nghệ và chuyển đổi số

(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.

PV

Ban quản lý rừng phòng hộ Thạch Nham vi phạm về quản lý tài chính

(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…

Hoàng Minh

Khuyết điểm, vi phạm tại Tiểu dự án về đê điều, phòng chống thiên tai

(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.

PV

Thanh tra Chính phủ sắp ký biên bản bàn giao với 12 Bộ

(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.

K. Dung

Phát hiện số tiền sai phạm hơn 16 tỷ đồng

(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.

Đình Thuyết

Thu hồi số tiền sau kết luận thanh tra đạt 100%

(ThanhtraVietNam) – Đó là điểm nổi bật của Thanh tra tỉnh Bến Tre trong thực hiện nhiệm vụ quý 1/2025.

Đình Thuyết

Thanh Hóa: Dự án Nâng cấp, cải tạo Công viên Hội An có nhiều vi phạm

(ThanhtraVietNam) - Với tổng mức đầu tư 176,4 tỷ đồng, Dự án Nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án Đầu tư xây dựng thành phố Thanh Hóa làm Chủ đầu tư được Thanh tra tỉnh Thanh Hóa chỉ ra nhiều khuyết điểm, vi phạm trong quá trình đầu tư xây dựng.

Hoàng Minh

Kết quả công tác thanh tra góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước

(ThanhtraVietNam) - Công tác thanh tra hành chính và thanh tra chuyên ngành tại tỉnh Lâm Đồng đã được triển khai một cách nghiêm túc và hiệu quả trong thời gian qua. Qua đó, đã phát hiện và xử lý nhiều trường hợp vi phạm, đồng thời góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước.

H.T

Xử phạt 320 triệu đồng trong lĩnh vực bảo vệ môi trường

(ThanhtraVietNam) – Đó là số tiền mà Ủy ban nhân dân tỉnh Đồng Nai quyết định xử phạt vi phạm hành chính đối với Công ty Cổ phần DNP Holding.

Đình Thuyết

Huyện Kiến Thuỵ vi phạm trong cấp giấy đăng ký kinh doanh

(ThanhtraVietNam) - Kết luận thanh tra của Sở Kế hoạch và Đầu tư Hải Phòng phát hiện nhiều sai sót trong quy trình cấp Giấy chứng nhận đăng ký hộ kinh doanh, hợp tác xã tại huyện Kiến Thụy, đặc biệt là việc lập hồ sơ không đúng mẫu biểu và thiếu thành phần hồ sơ theo quy định.

PV

Xem thêm
