(ThanhtraVietNam) - Dự án Nhà máy sản xuất bao bì cao cấp KCP của Công ty TNHH Chung Phát - Hưng Yên chậm tiến độ 5 năm theo Kết luận của Thanh tra tỉnh Hưng Yên.
Gần 60 tháng chậm tiến độ
Thanh tra tỉnh Hưng Yên vừa ban hành Kết luận thanh tra số 16/KL-TTT về việc chấp hành pháp luật về đầu tư, đất đai, xây dựng đối với dự án Nhà máy sản xuất bao bì cao cấp KCP của Công ty TNHH Chung Phát - Hưng Yên.
Theo Kết luận thanh tra, ngày 04/3/2019, Công ty TNHH Chung Phát - Hưng Yên (công ty Chung Phát - Hưng Yên) được UBND tỉnh cấp quyết định chủ trương đầu tư dự án Nhà máy sản xuất bao bì cao cấp KCP với mục tiêu sản xuất bao bì giấy carton và bao bì duplex cao cấp tại địa bàn huyện Yên Mỹ. Tính đến thời điểm thanh tra, dự án của công ty chưa hoàn thành tiến độ thực hiện, chưa đưa dự án đi vào hoạt động.
Cụ thể, dự án có địa chỉ trên địa bàn xã Giai Phạm và xã Đồng Than, huyện Yên Mỹ, tỉnh Hưng Yên với diện tích khoảng 98.154,1m2, tổng vốn đầu tư thực hiện dự án 765 tỷ đồng. Trong đó, vốn góp thực hiện dự án 200 tỷ đồng chiếm 26,14% tổng vốn đầu tư; vốn vay 565 tỷ đồng chiếm 73,86% tổng vốn đầu tư. Thời gian thực hiện dự án 50 năm kể từ ngày dự án được quyết định chủ trương đầu tư.

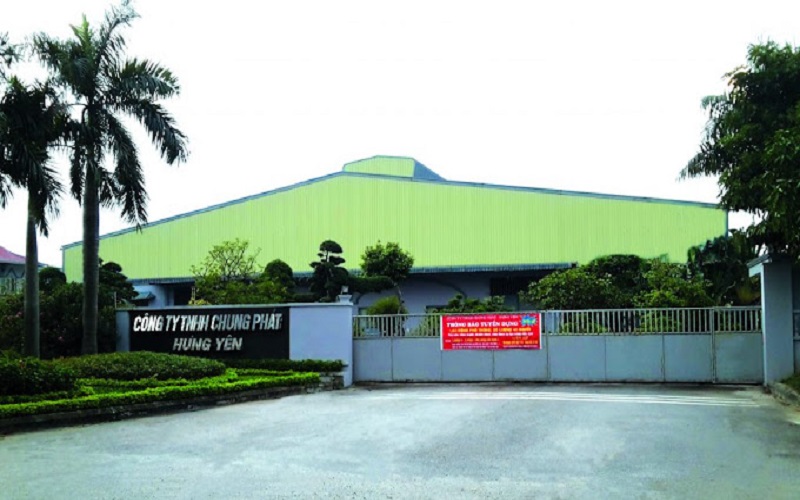

Công ty TNHH Chung Phát - Hưng Yên. Ảnh: ST
Tiến độ thực hiện dự án cũng được nêu rõ trong Kết luận, tháng thứ 30 phải hoàn thiện tất cả các hạng mục công trình, đưa toàn bộ dự án đi vào hoạt động sản xuất, kinh doanh.
Tuy nhiên, đến thời điểm thanh tra (tháng 01/2024) là 59 tháng kể từ ngày được cấp Quyết định chủ trương đầu tư (ngày 04/3/2019), Công ty TNHH Chung Phát – Hưng Yên chưa hoàn thiện xong việc bồi thường, giải phóng mặt bằng, vì vậy vẫn chưa được bàn giao đất ngoài thực địa để triển khai thực hiện dự án.
Bên cạnh đó, qua thanh tra việc chấp hành các quy định của pháp luật về đầu tư cho thấy, công ty này còn tồn tại trong việc báo cáo về hoạt động đầu tư đối với dự án Nhà máy sản xuất bao bì cao cấp KCP. Công ty TNHH Chung Phát - Hưng Yên không thực hiện chế độ Báo cáo tình hình thực hiện dự án đầu tư theo quy định; không thực hiện chế độ Báo cáo giám sát, đánh giá đầu tư theo quy định.
Về hiện trạng sử dụng đất, công ty chưa hoàn thành việc ký quỹ theo quy định của pháp luật để thực hiện dự án đầu tư Nhà máy sản xuất bao bì cao cấp KCP.
Đến thời điểm thanh tra, Công ty TNHH Chung Phát - Hưng Yên chưa có Quyết định cho thuê đất, chưa được bàn giao đất và chưa được cấp Giấy chứng nhận quyền sử dụng đất. Đáng chú ý, dù chưa được bàn giao đất, cho thuê đất theo quy định nhưng Công ty Chung Phát – Hưng Yên đã tiến hành san lấp mặt bằng đất trồng lúa.
Do đó, đến ngày 23/4/2020, UBND tỉnh Hưng Yên đã ban hành quyết định xử phạt vi phạm hành chính trong lĩnh vực đất đai đối với Công ty Chung Phát – Hưng Yên với mức tiền xử phạt là 240 triệu đồng.
Cũng theo Kết luận thanh tra, ngày 01/02/2024, đoàn thanh tra đã lập biên bản vi phạm hành chính về lĩnh vực đầu tư đối với Công ty TNHH Chung Phát Hưng Yên đồng thời chuyển hồ sơ xử lý vi phạm đến Chánh Thanh tra Sở Kế hoạch và Đầu tư để ban hành Quyết định xử phạt vi phạm hành chính trong lĩnh vực đầu tư theo đúng thẩm quyền. Ngày 05/02/2024, Chánh Thanh tra Sở Kế hoạch và Đầu tư đã ban hành Quyết định xử phạt số 19/QĐ-XPHC ngày với số tiền 65 triệu đồng.
Về việc thực hiện các quy định của pháp luật về xây dựng, do chưa hoàn thành xong việc đền bù giải phóng mặt bằng như đã nêu trên nên hiện nay công ty chưa hoàn thành được các hoạt động đầu tư xây dựng nhà máy theo quyết định chủ trương đầu tư. Hiện nay, Công ty TNHH Chung Phát- Hưng Yên đã xây dựng tường bao xung quanh, 01 nhà bảo vệ.
Theo báo cáo giải trình của Công ty TNHH Chung Phát –Hưng Yên, để triển khai thực hiện dự án theo Quyết định phê duyệt chủ trương đầu tư, công ty đã tiến hành xây dựng hạng mục tường bao xung quanh, nhà bảo vệ, để phục vụ cho việc triển khai xây dựng các hạng mục chính của dự án.
Có thể thấy, theo tiến độ đầu tư ghi trong quyết định chủ trương đầu tư của UBND tỉnh Hưng Yên thì hiện dự án Nhà máy sản xuất bao bì cao cấp KCP của Công ty TNHH Chung Phát - Hưng Yên đã chậm tiến độ 5 năm.
Thực hiện nghiêm kiến nghị sau thanh tra
Từ kết quả kiểm tra, xác minh, Thanh tra tỉnh Hưng Yên đề nghị UBND tỉnh giao Sở Tài nguyên và Môi trường chủ trì, phối hợp với Sở Kế hoạch và Đầu tư, UBND huyện Yên Mỹ yêu cầu, hướng dẫn Công ty TNHH Chung Phát – Hưng Yên cam kết trong vòng 6 tháng kể từ ngày có kết luận thanh tra của Thanh tra tỉnh phải hoàn thành việc chuyển nhượng quyền sử dụng đất, chuyển mục đích sử dụng đất, giải phóng mặt bằng, thực hiện dự án đảm bảo tiến độ theo quy định.
Cùng với đó, đề nghị Sở Xây dựng phối hợp với các đơn vị liên quan căn cứ các quy định của Nhà nước, của tỉnh hướng dẫn Công ty TNHH Chung Phát – Hưng Yên tổ chức lập đồ án quy hoạch chi tiết xây dựng tỷ lệ 1/500 Nhà máy bao bì cao cấp KCP đúng quy định của pháp luật.
Đối với Công ty TNHH Chung Phát – Hưng Yên, Thanh tra tỉnh Hưng Yên yêu cầu doanh nghiệp chủ động thực hiện xong việc giải phóng mặt bằng, chuyển nhượng quyền sử dụng đất để đề nghị cơ quan có thẩm quyền giao đất, cho thuê đất theo đúng quy định của pháp luật.
Đồng thời, triển khai xây dựng các hạng mục của dự án theo đúng đồ án quy hoạch tỷ lệ 1/500 được UBND tỉnh Hưng Yên phê duyệt; có biện pháp khắc phục kịp thời những tồn tại mà Thanh tra tỉnh đã kết luận; chấp hành nghiêm các văn bản chỉ đạo, thực hiện kiến nghị sau thanh tra, xử lý vi phạm hành chính đối với dự án của cơ quan Nhà nước có thẩm quyền.
Ngoài ra, công ty thực hiện báo cáo về tình hình thực hiện dự án, báo cáo giám sát, đánh giá thực hiện đầu tư đầy đủ theo quy định; báo cáo việc thực hiện kết luận thanh tra theo quy định gửi Thanh tra tỉnh Hưng Yên trước ngày 30/4/2024.
Bảo San
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
Kim Dung - Dương Nguyễn
Tin đọc nhiều
(ThanhtraVietNam) - Trước nguy cơ gia tăng ngộ độc thực phẩm, thực phẩm giả, Ban Chỉ đạo liên ngành về An toàn thực phẩm Bắc Giang đã yêu cầu Sở Y tế thanh tra, kiểm tra, hậu kiểm, giám sát nghiêm ngặt cơ sở thực phẩm trên địa bàn sau chỉ đạo của Phó Thủ tướng, Bộ Y tế.
Thái Minh
(ThanhtraVietNam) - Thanh tra Chính phủ tiếp nhận Thanh tra Bộ Giáo dục và Đào tạo theo Quyết định của Thủ tướng. Phó Tổng Thanh tra Chính phủ Bùi Ngọc Lam và Thứ trưởng Phạm Ngọc Thưởng cam kết phối hợp hiệu quả, đảm bảo công việc, nhất là kỳ thi tốt nghiệp sắp tới.
Lan Anh
(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.
PV
(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.
Huỳnh Như - Văn phòng TTT Bến Tre
(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.
PV
(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…
Hoàng Minh
(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.
PV
(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.
K. Dung
(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.
Đình Thuyết
(ThanhtraVietNam) – Đó là điểm nổi bật của Thanh tra tỉnh Bến Tre trong thực hiện nhiệm vụ quý 1/2025.
Đình Thuyết
(ThanhtraVietNam) - Với tổng mức đầu tư 176,4 tỷ đồng, Dự án Nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án Đầu tư xây dựng thành phố Thanh Hóa làm Chủ đầu tư được Thanh tra tỉnh Thanh Hóa chỉ ra nhiều khuyết điểm, vi phạm trong quá trình đầu tư xây dựng.
Hoàng Minh
(ThanhtraVietNam) - Công tác thanh tra hành chính và thanh tra chuyên ngành tại tỉnh Lâm Đồng đã được triển khai một cách nghiêm túc và hiệu quả trong thời gian qua. Qua đó, đã phát hiện và xử lý nhiều trường hợp vi phạm, đồng thời góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước.
H.T
