Thành phố Cao Bằng quản lý đất đai lỏng lẻo, tiến độ dự án chậm trễ và nguy cơ thất thoát ngân sách

Thứ ba, 25/02/2025 - 11:25 (GMT+7)

(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa công bố kết luận về việc thanh tra Dự án Khu tái định cư đường phía Nam khu đô thị mới, thành phố Cao Bằng, chỉ ra hàng loạt vi phạm nghiêm trọng trong quản lý đất đai, thực hiện dự án và công tác giải phóng mặt bằng. Dự án kéo dài từ năm 2012 đến nay vẫn chưa hoàn thành, nhiều hạng mục chưa được bàn giao, trong khi công tác tài chính và hồ sơ đất đai xuất hiện nhiều sai sót.

Vi phạm nghiêm trọng quy trình quản lý đất đai

 Dự án Khu tái định cư đường phía Nam khu đô thị mới, thành phố Cao Bằng (TP) được UBND tỉnh phê duyệt từ năm 2012 với tổng mức đầu tư 283,6 tỷ đồng, nhằm bố trí quỹ đất tái định cư cho các hộ dân bị ảnh hưởng bởi các dự án phát triển đô thị, hạ tầng kỹ thuật. Dự kiến ban đầu, dự án sẽ hoàn thành vào năm 2015. Tuy nhiên, sau nhiều lần điều chỉnh, đến nay, dự án vẫn chưa hoàn thành, với hàng loạt sai phạm được thanh tra tỉnh phát hiện, liên quan đến quản lý đất đai, giải phóng mặt bằng, chậm tiến độ thi công, và sai sót trong công tác tài chính.

Theo Kết luận thanh tra số 02/KL-TTr ngày 07/02/2025, đến thời điểm thanh tra, UBND TP Cao Bằng không có văn bản chứng minh rõ ràng việc quản lý diện tích 13,7 ha của dự án, dù đây là một yêu cầu quan trọng trong quản lý đất đai. Kết quả kiểm tra thực tế phần đất ranh giới của dự án vẫn còn một số vị trí chưa hoàn thành giải phóng mặt bằng và chưa thu hồi hết như khu quy hoạch là nhà văn hoá,... cây xanh đối diện dãy lô đất ở C5, do vậy chưa xác định được chính xác diện tích của dự án được giao quản lý sử dụng là bao nhiêu.

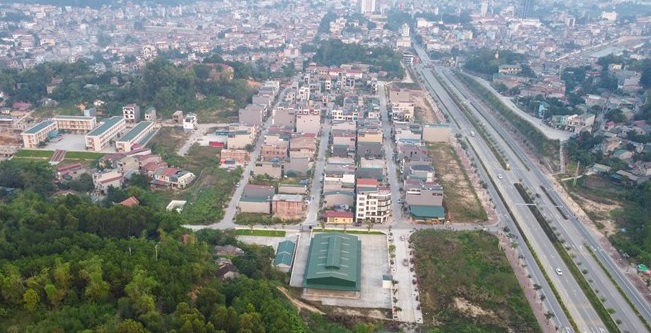

Nhiều hạng mục của dự án tái định cư vẫn đang dang dở. (Ảnh: Laodong.vn)

Thời điểm hiện tại UBND TP chưa tổng hợp được tổng số các lô đất đã được cấp Giấy chứng nhận quyền sử dụng đất.

Khu đất giáp chợ và đường Võ Nguyên Giáp theo quy hoạch là khu đất dành cho cây xanh nhưng hiện nay đang sử dụng là bãi đồ xe trung chuyển hàng hoá của TP là chưa phù hợp với quy hoạch sử dụng đất và bản đồ tổng mặt bằng chia lô. Có một số vị trí khu đất công được quy hoạch là cây xanh, bãi đỗ xe, khu vực tập thể dục, thể thao nhưng qua kiểm tra thực tế diện tích không đủ theo mặt bằng chia lô.

Bên cạnh đó, Thanh tra tỉnh đã phát hiện nhiều bất cập trong hồ sơ cấp Giấy chứng nhận quyền sử dụng (GCNQSDĐ) cho các hộ dân thuộc diện tái định cư: 14/17 hồ sơ xin cấp GCNQSDĐ không ghi ngày tháng, không có chữ ký của người viết đơn; 16/17 hồ sơ không có xác nhận của cán bộ địa chính và UBND phường Sông Hiến; 12/17 hồ sơ không có phiếu kiểm soát thủ tục hành chính, gây khó khăn trong quản lý đất đai; một lô đất số 14, dãy A2 được cấp hai GCNQSDĐ cho cùng một cá nhân, vi phạm nghiêm trọng trong quy trình quản lý đất đai.

Kết luận thanh tra còn cho biết, dự án đã bị điều chỉnh quy hoạch tổng cộng 5 lần, kéo dài thời gian thực hiện từ năm 2012 đến tận năm 2024. Các hạng mục thi công kéo dài nhiều năm nhưng vẫn chưa hoàn thành và chưa bàn giao đúng tiến độ. Nguồn vốn thiếu ổn định, dẫn đến tình trạng chậm thanh toán khối lượng hoàn thành cho các nhà thầu.

Tại hạng mục điều chỉnh bổ sung thiết kế trên tuyến đường nhánh N9 thuộc dự án, qua kiểm tra hồ sơ Ban quản lý dự án (QLDA), việc lập dự toán áp dụng định mức, bóc tách khối lượng còn nhiều sai sót dẫn đến việc chênh lệch dự toán phải giảm trừ 50.795.011 đồng và thu hồi nộp ngân sách nhà nước số tiền đã thanh toán cho nhà thầu xây lắp: 72.405.481 đồng.

Đặc biệt, đối với hạng mục đường giao thông, thoát nước mặt thuộc các hạng mục bổ sung, Thanh tra tỉnh cho biết, kiểm tra hồ sơ việc lập dự toán áp dụng định mức, bóc tách khối lượng còn nhiều sai sót dẫn đến việc chênh lệch dự toán phải giảm trừ là 1,31 tỷ đồng.

Kiểm điểm, xử lý trách nhiệm các tập thể, cá nhân có liên quan

Thanh tra tỉnh cũng cho biết, để xảy ra những vi phạm trên, trách nhiệm thuộc lãnh đạo UBND TP, lãnh đạo phòng Tài nguyên và Môi trường, Văn phòng Đăng ký đất đai chi nhánh TP, Trung tâm Phát triển quỹ đất và giải phóng mặt bằng, Ban Quản lý đầu tư xây dựng TP, UBND phường Sông Hiến từ thời điểm thực hiện dự án đến thời điểm thanh tra trong công tác chỉ đạo điều hành về giải phóng mặt bằng, quản lý đất đai, thực hiện dự án; các đơn vị khảo sát, tư vấn thiết kế và các cá nhân được giao tham mưu, thực hiện nhiệm vụ.

Trước những vi phạm nghiêm trọng, Thanh tra tỉnh Cao Bằng đã kiến nghị UBND TP kiểm tra, rà soát làm rõ tình trạng sử dụng đất trong dự án, đặc biệt là các khu vực chưa giải phóng mặt bằng. Thu hồi các GCNQSDĐ được cấp sai, điều chỉnh lại quy hoạch khu tái định cư theo đúng kế hoạch được duyệt. Đẩy mạnh, khẩn trương hoàn thành công tác giải phóng mặt bằng để công trình đang thi công hoàn thành đúng tiến độ, bàn giao công trình, hạng mục để đưa vào sử dụng.

Bên cạnh đó, thu hồi ngay 72,4 triệu đồng đã thanh toán sai, giảm dự toán tổng số tiền 1,31 tỷ đồng do lập dự toán sai sót. Chủ đầu tư, Ban QLDA đầu tư và xây dựng thành phố kiểm tra giảm thanh toán các loại chi phí tư vấn và chi phí quản lý dự án theo chi phí xây dựng đối với hai công trình nêu trên; kiểm tra, rà soát toàn bộ hồ sơ trước khi nghiệm thu, thanh toán, quyết toán dự án hoàn thành.

Đồng thời, kiểm điểm và xử lý trách nhiệm các tập thể, cá nhân có liên quan trong quá trình tổ chức triển khai thực hiện.

Dự án Khu tái định cư Cao Bằng có quá nhiều vi phạm nghiêm trọng trong quản lý đất đai, tài chính và tiến độ thực hiện. Những vi phạm này không chỉ có nguy cơ gây thất thoát ngân sách mà còn ảnh hưởng lớn đến quyền lợi của người dân tái định cư.

Thanh tra tỉnh đã yêu cầu UBND thành phố khẩn trương khắc phục sai phạm, đảm bảo tiến độ thi công và sử dụng ngân sách một cách minh bạch, hiệu quả. Trong thời gian tới, các cơ quan chức năng cần tiếp tục giám sát chặt chẽ quá trình thực hiện các biện pháp khắc phục để tránh tình trạng tương tự tái diễn.

Bảo San

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Thanh tra tỉnh Cao Bằng ban hành quy trình thẩm định dự thảo kết luận thanh tra mới

(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.

PV

Họp mặt và Hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước và Ngày Quốc tế Lao động

(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.

Huỳnh Như - Văn phòng TTT Bến Tre

Thanh tra tỉnh Yên Bái triển khai Nghị quyết về phát triển khoa học, công nghệ và chuyển đổi số

(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.

PV

Ban quản lý rừng phòng hộ Thạch Nham vi phạm về quản lý tài chính

(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…

Hoàng Minh

Khuyết điểm, vi phạm tại Tiểu dự án về đê điều, phòng chống thiên tai

(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.

PV

Thanh tra Chính phủ sắp ký biên bản bàn giao với 12 Bộ

(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.

K. Dung

Phát hiện số tiền sai phạm hơn 16 tỷ đồng

(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.

Đình Thuyết

Thu hồi số tiền sau kết luận thanh tra đạt 100%

(ThanhtraVietNam) – Đó là điểm nổi bật của Thanh tra tỉnh Bến Tre trong thực hiện nhiệm vụ quý 1/2025.

Đình Thuyết

Thanh Hóa: Dự án Nâng cấp, cải tạo Công viên Hội An có nhiều vi phạm

(ThanhtraVietNam) - Với tổng mức đầu tư 176,4 tỷ đồng, Dự án Nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án Đầu tư xây dựng thành phố Thanh Hóa làm Chủ đầu tư được Thanh tra tỉnh Thanh Hóa chỉ ra nhiều khuyết điểm, vi phạm trong quá trình đầu tư xây dựng.

Hoàng Minh

Kết quả công tác thanh tra góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước

(ThanhtraVietNam) - Công tác thanh tra hành chính và thanh tra chuyên ngành tại tỉnh Lâm Đồng đã được triển khai một cách nghiêm túc và hiệu quả trong thời gian qua. Qua đó, đã phát hiện và xử lý nhiều trường hợp vi phạm, đồng thời góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước.

H.T

Xử phạt 320 triệu đồng trong lĩnh vực bảo vệ môi trường

(ThanhtraVietNam) – Đó là số tiền mà Ủy ban nhân dân tỉnh Đồng Nai quyết định xử phạt vi phạm hành chính đối với Công ty Cổ phần DNP Holding.

Đình Thuyết

Huyện Kiến Thuỵ vi phạm trong cấp giấy đăng ký kinh doanh

(ThanhtraVietNam) - Kết luận thanh tra của Sở Kế hoạch và Đầu tư Hải Phòng phát hiện nhiều sai sót trong quy trình cấp Giấy chứng nhận đăng ký hộ kinh doanh, hợp tác xã tại huyện Kiến Thụy, đặc biệt là việc lập hồ sơ không đúng mẫu biểu và thiếu thành phần hồ sơ theo quy định.

PV

Xem thêm
