(ThanhtraVietNam) - Với tổng mức đầu tư lên tới trên 10,4 tỷ đồng nhằm giải quyết dứt điểm vấn đề ô nhiễm môi trường tại bệnh viện và khu dân cư liền kề nhưng Dự án cải tạo, nâng cấp hệ thống xử lý nước thải Bệnh viện Phụ sản - Nhi Đà Nẵng do Ban Quản lý dự án đầu tư xây dựng hạ tầng và phát triển đô thị Đà Nẵng làm chủ đầu tư để xảy ra hàng loạt vi phạm.
Thanh tra thành phố Đà Nẵng đã ban hành Kết luận thanh tra số 1343/KL-TTTP về thanh tra việc chấp hành chính sách, pháp luật về quản lý tài chính, tài sản công và quản lý đầu tư xây dựng tại Ban Quản lý dự án đầu tư xây dựng hạ tầng và phát triển đô thị Đà Nẵng (Ban Quản lý).
Đoàn thanh tra đã tiến hành kiểm tra hồ sơ 6 dự án/hạng mục công trình do Ban quản lý làm chủ đầu tư, điều hành dự án cung cấp, trong đó có Dự án cải tạo, nâng cấp hệ thống xử lý nước thải Bệnh viện Phụ sản - Nhi Đà Nẵng (Dự án).
Không đăng tải Kế hoạch lựa chọn nhà thầu
Thanh tra thành phố Đà Nẵng kết luận, về công tác lựa chọn nhà thầu tại Dự án, đối với các gói thầu chỉ định thầu rút gọn (gói thầu Tư vấn thẩm tra và gói thầu lập Báo cáo kinh tế - kỹ thuật), Ban quản lý không xác định năng lực và kinh nghiệm của nhà thầu theo quy định.
Đồng thời, Ban quản lý không đăng tải Kế hoạch lựa chọn nhà thầu và điều chỉnh Kế hoạch lựa chọn nhà thầu lên Hệ thống mạng đấu thầu quốc gia theo quy định; không đăng tải Kết quả lựa chọn nhà thầu lệ Hệ thống mạng đấu thầu quốc gia.
Riêng đối với hồ sơ mời thầu gói thầu Xây lắp và cung cấp lắp đặt thiết bị được phê duyệt tại Quyết định số 239/QĐ-BQLDA ngày 02/10/2018: Mức tạm ứng và số lần tạm ứng chưa nêu cụ thể trong hồ sơ mời thầu hoặc trong dự thảo hợp đồng xây dựng; một số hạng mục trong Chi phí hạng mục chung không đúng quy định (gồm: Chi phí dọn dẹp công trường sau khi hoàn thành, chi phí bảo vệ công trình, chi phí kiểm soát giao thông và bảo trì đường tránh, chi phí an toàn lao động và bảo vệ môi trường cho người lao động trên công trình và môi trường xung quanh…).
Bên cạnh đó, về quản lý chất lượng, tiến độ, Ban quản lý không ghi đầy đủ nội dung vào nhật ký ý kiến giải quyết các vấn đề phát sinh trong quá trình thi công của các bên liên quan; không ghi nhật ký từ ngày khởi công 18/11-23/11/2018. Việc lập, lưu trữ hồ sơ hoàn thành công trình xây dựng chưa đầy đủ theo trình tự, thành phần, quy cách theo quy định.

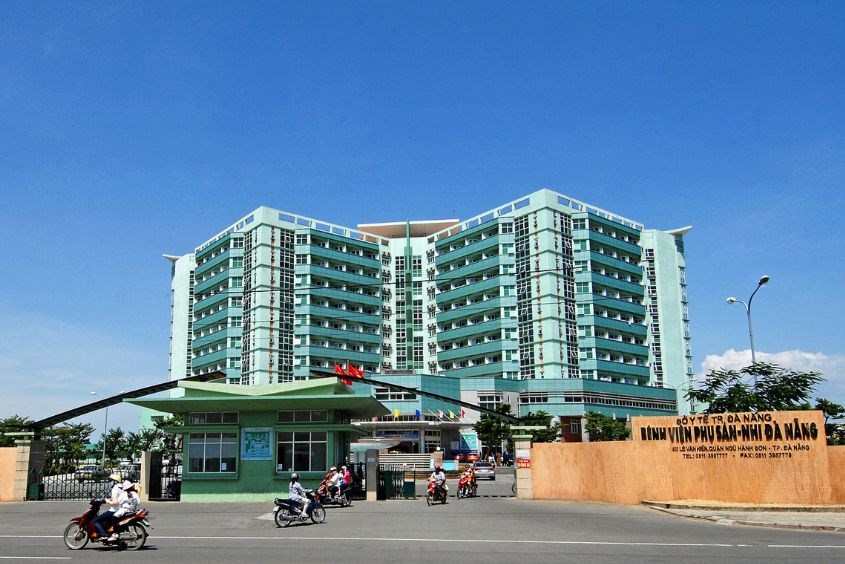

Dự án Cải tạo, nâng cấp hệ thống xử lý nước thải Bệnh viện Phụ sản - Nhi Đà Nẵng do Ban Quản lý dự án đầu tư xây dựng hạ tầng và phát triển đô thị Đà Nẵng làm Chủ đầu tư đã xảy ra hàng loạt vi phạm. (Ảnh: ITN)
Chậm tiến độ theo hợp đồng ký kết
Đáng nói, Dự án chậm tiến độ theo hợp đồng ký kết. Cụ thể, thời gian hoàn thành theo Hợp đồng số 317/2018/HĐ-XDTB là ngày 15/4/2019, thời gian hoàn thành theo Báo cáo hoàn thành công trình là ngày 28/5/2020. Đối với Phụ lục Hợp đồng số 277/2021/PLHĐ-XD, thời gian hoàn thành theo hợp đồng là ngày 13/12/2021, thời gian hoàn thành theo biên bản nghiệm thu là 29/12/2021.
Theo Kết luận thanh tra, Dự án còn vi phạm trong công tác quản lý khối lượng, nghiệm thu, thanh quyết toán. Hợp đồng số 249/2019/HĐTV-ĐAMT ngày 08/8/2019 (gói thầu tư vấn lập Đề án Bảo vệ môi trường) không có bảng đơn giá chi tiết công tác lấy mẫu và phân tích môi trường nước, không khí kèm theo Hợp đồng.
Hợp đồng số 317/2018/HĐ-XDCB ngày 12/11/2018 và Phụ lục Hợp đồng số 277/2021/PLHĐ-XD ngày 13/12/2021 (gói thầu Xây lắp và cung cấp, lắp đặt thiết bị) điều chỉnh hợp đồng không trong khoảng thời gian thực hiện hợp đồng là không đúng quy định; áp dụng sai định mức, tính thừa khối lượng làm tăng giá trị quyết toán với tổng giá trị gần 88 triệu đồng.
Thanh tra thành phố Đà Nẵng kết luận, các thiếu sót nêu trên thuộc trách nhiệm của Chủ đầu tư/bên mời thầu là Ban quản lý, các bộ phận chuyên môn có liên quan và Giám sát thi công xây dựng của chủ đầu tư.
Mặt khác, đề nghị Ban quản lý kiểm điểm, chấn chỉnh và xử lý theo thẩm quyền đối với những tồn tại, thiếu sót trong công tác đấu thầu, quản lý chất lượng, khối lượng và thanh quyết toán vốn đầu tư xây dựng tại công trình đối với các tổ chức, cá nhân có liên quan đã nêu trong Kết luận thanh tra.
Minh Nguyệt
Từ khóa:
thanh tra thành phố đà nẵng bệnh viện phụ sản nhi đà nẵng thanh dự án nâng cấp hệ thống thoát nước bệnh viện sản nhi đà nẵng ban quản lý dự án đầu tư xây dựng hạ tầng và phát triển đô thị đà nẵngÝ kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
Kim Dung - Dương Nguyễn
Tin đọc nhiều
(ThanhtraVietNam) - Thanh tra tỉnh Cao Bằng vừa ban hành quy trình mới về thẩm định dự thảo kết luận thanh tra, nhằm nâng cao tính khách quan, chính xác và hiệu quả của công tác thanh tra.
PV
(ThanhtraVietNam) - Thanh tra tỉnh Bến Tre vừa tổ chức buổi họp mặt và hội thao chào mừng Kỷ niệm 50 năm Ngày giải phòng miền Nam, thống nhất đất nước (30/4/1975 – 30/4/2025) và 139 năm Ngày Quốc tế Lao động (01/5/1886 – 01/5/2025). Chương trình do Ban Lãnh đạo Thanh tra tỉnh phối hợp cùng Công đoàn cơ sở Thanh tra tỉnh tổ chức, với sự tham gia của 130 công chức, người lao động toàn ngành.
Huỳnh Như - Văn phòng TTT Bến Tre
(ThanhtraVietNam) - Đảng ủy và cơ quan Thanh tra tỉnh Yên Bái đã ban hành các kế hoạch triển khai thực hiện Nghị quyết số 57-NQ/TW, đề ra nhiều nhiệm vụ quan trọng về phát triển khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, khuyến khích công chức tham gia phong trào phát minh sáng chế, nâng cao nhận thức và thúc đẩy ứng dụng công nghệ trong hoạt động chuyên môn.
PV
(ThanhtraVietNam) - Thanh tra Sở Tài chính Kon Tum đã chỉ ra một số hạn chế, sai sót trong quản lý tài chính năm 2022-2023 tại Ban quản lý rừng phòng hộ Thạch Nham, như: Quy đổi diện tích trồng rừng tập trung sang trồng cây phân tán chưa phù hợp; chưa tổng hợp dự kiến hết nguồn thu năm đầu thời kỳ ổn định; thanh toán một số khoản chi vượt dự toán được phê duyệt…
Hoàng Minh
(ThanhtraVietNam) - Thanh tra tỉnh Thanh Hóa đã chỉ ra một số khuyết điểm, vi phạm về đầu tư xây dựng Tiểu dự án đầu tư tu bổ, nâng cấp đê điều năm 2020, tỉnh Thanh Hóa.
PV
(ThanhtraVietNam) - Từ ngày 05/5 - 07/5/2025, Thanh tra Chính phủ sẽ ký biên bản bàn giao với đại diện Lãnh đạo của 12 Bộ.
K. Dung
(ThanhtraVietnam) – Đó là kết quả nổi bật của Ngành Thanh tra tỉnh Đồng Nai trong việc thực hiện nhiệm vụ của quý 1/2025.
Đình Thuyết
(ThanhtraVietNam) – Đó là điểm nổi bật của Thanh tra tỉnh Bến Tre trong thực hiện nhiệm vụ quý 1/2025.
Đình Thuyết
(ThanhtraVietNam) - Với tổng mức đầu tư 176,4 tỷ đồng, Dự án Nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án Đầu tư xây dựng thành phố Thanh Hóa làm Chủ đầu tư được Thanh tra tỉnh Thanh Hóa chỉ ra nhiều khuyết điểm, vi phạm trong quá trình đầu tư xây dựng.
Hoàng Minh
(ThanhtraVietNam) - Công tác thanh tra hành chính và thanh tra chuyên ngành tại tỉnh Lâm Đồng đã được triển khai một cách nghiêm túc và hiệu quả trong thời gian qua. Qua đó, đã phát hiện và xử lý nhiều trường hợp vi phạm, đồng thời góp phần nâng cao hiệu lực, hiệu quả quản lý nhà nước.
H.T
(ThanhtraVietNam) – Đó là số tiền mà Ủy ban nhân dân tỉnh Đồng Nai quyết định xử phạt vi phạm hành chính đối với Công ty Cổ phần DNP Holding.
Đình Thuyết
(ThanhtraVietNam) - Kết luận thanh tra của Sở Kế hoạch và Đầu tư Hải Phòng phát hiện nhiều sai sót trong quy trình cấp Giấy chứng nhận đăng ký hộ kinh doanh, hợp tác xã tại huyện Kiến Thụy, đặc biệt là việc lập hồ sơ không đúng mẫu biểu và thiếu thành phần hồ sơ theo quy định.
PV
